2019年7月17日,脫硫脫硝項目部簽訂了臨夏市城區3号熱源廠煤粉鍋爐煙氣治理項目,項目所在地位于甘肅省臨夏回族自治州。合同約定10月15日前工藝系統具備試運行條件,10月25日具備正常運行條件。經過脫硫脫硝項目部的不懈努力,10月26日正式進入通煙氣試運行調試階段,11月15日臨夏市城區3号熱源廠煤粉鍋爐煙氣治理項目168h試運行順利完成!
甘肅省臨夏回族自治州海拔約1800米,晝夜溫差大,雨季持續時間長。從 7月17日合同簽訂到10月26日通煙氣試運行,僅有短短的100天。脫硫脫硝臨夏瑞光項目部在尹長鑫項目經理的帶領下克服惡劣的環境條件、緊張的施工工期,緊抓落實、紮實肯幹,圓滿的完成了施工任務,爲臨夏回族自治州450萬平方米供暖工作的進行提供了有力保障!

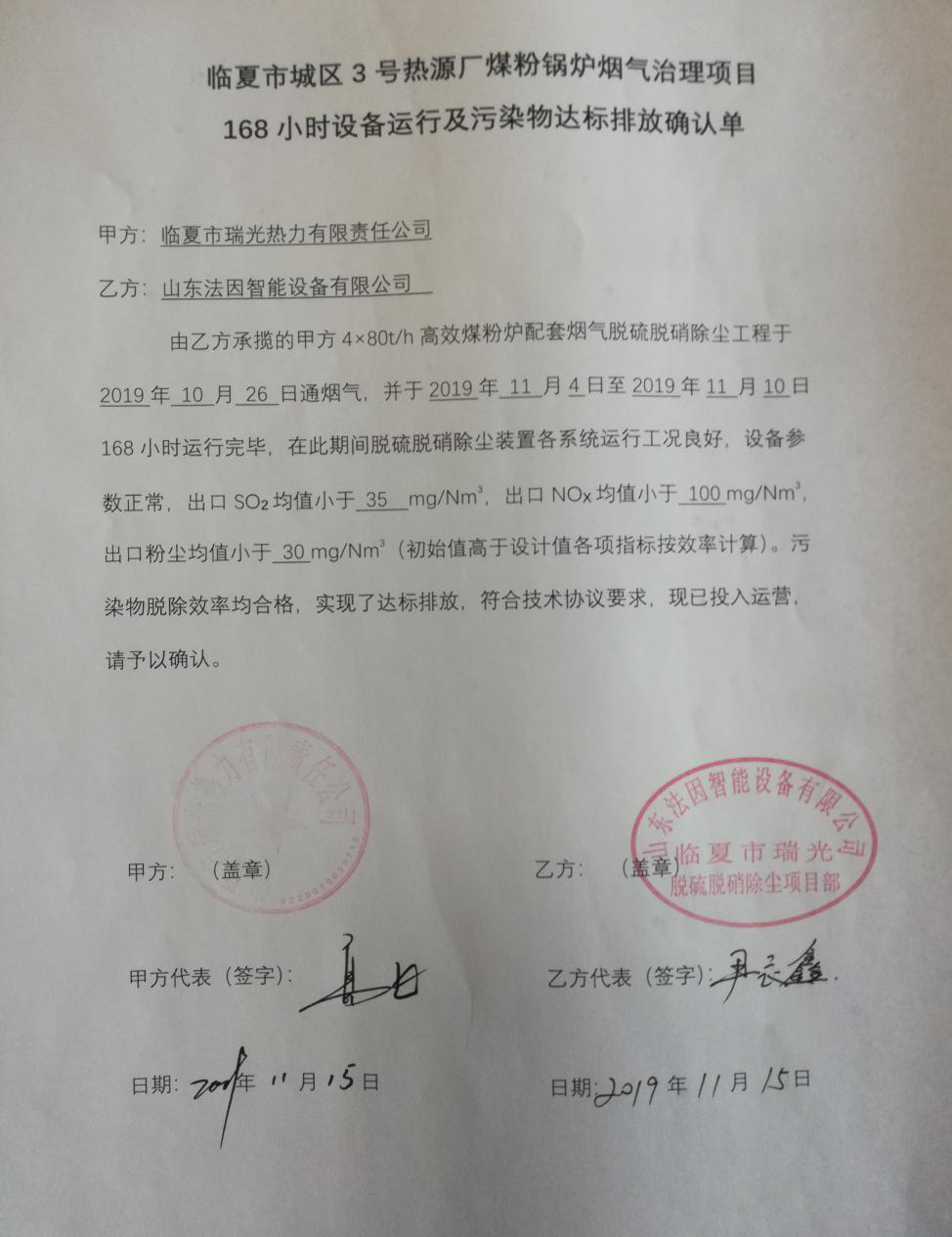

2019年10月26日,臨夏市城區3号熱源廠煤粉鍋爐開始運行,正式進入2019年供暖季,同時由我公司總承包的煙氣治理項目正式進入通煙氣試運行調試階段。經過項目部人員尹長鑫、楊恒輝、馬凡令、張樸超近20天的努力于2019年11月15日順利完成168h試運行。在試運行階段,項目部人員不分晝夜、盡職盡責,确保項目性能指标完全滿足當地環保标準和合同要求,确保工程設備運行正常、穩定,爲臨夏市城區3号熱源廠煤粉鍋爐煙氣治理項目168h試運行順利完成貢獻了力量。

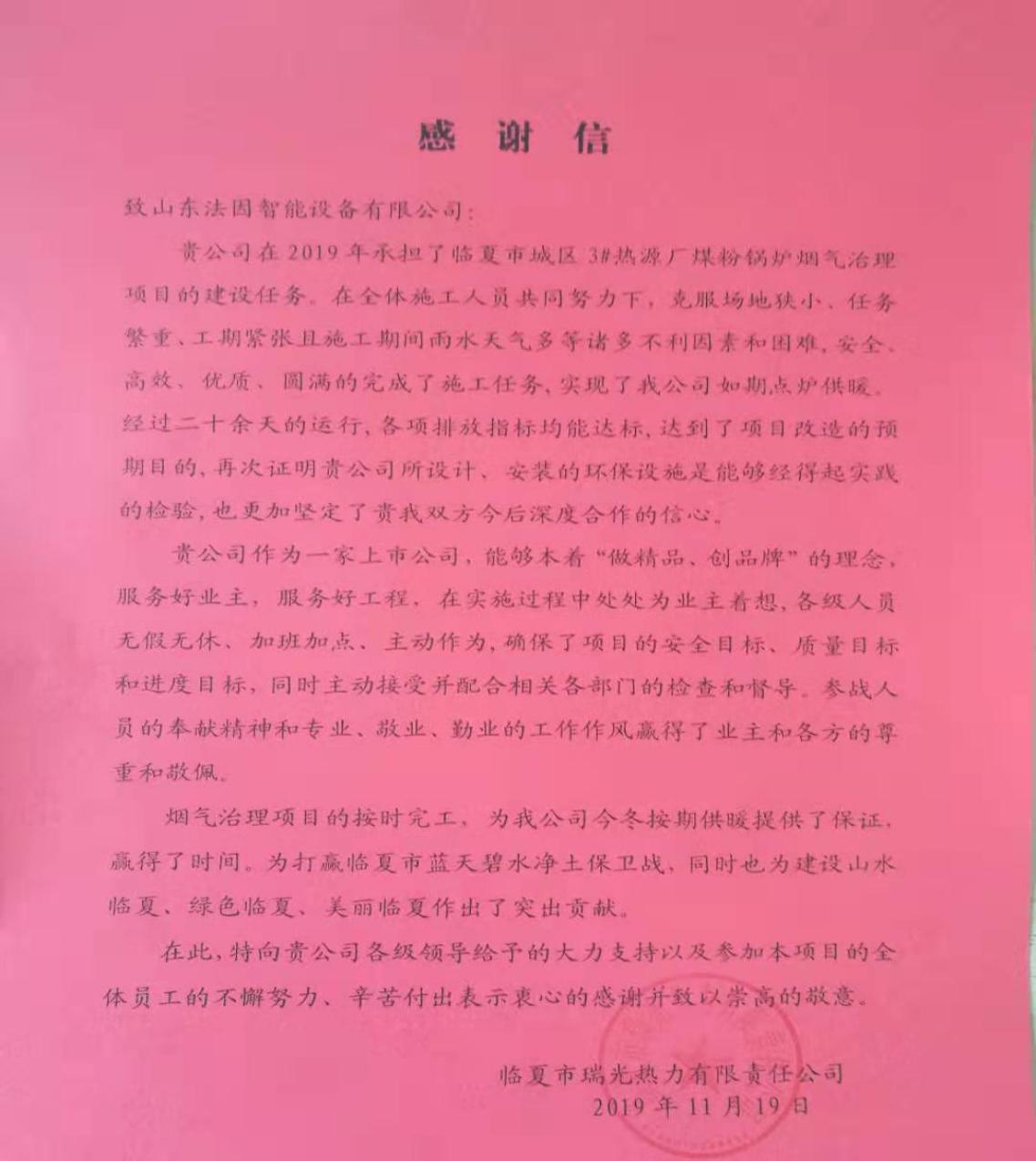

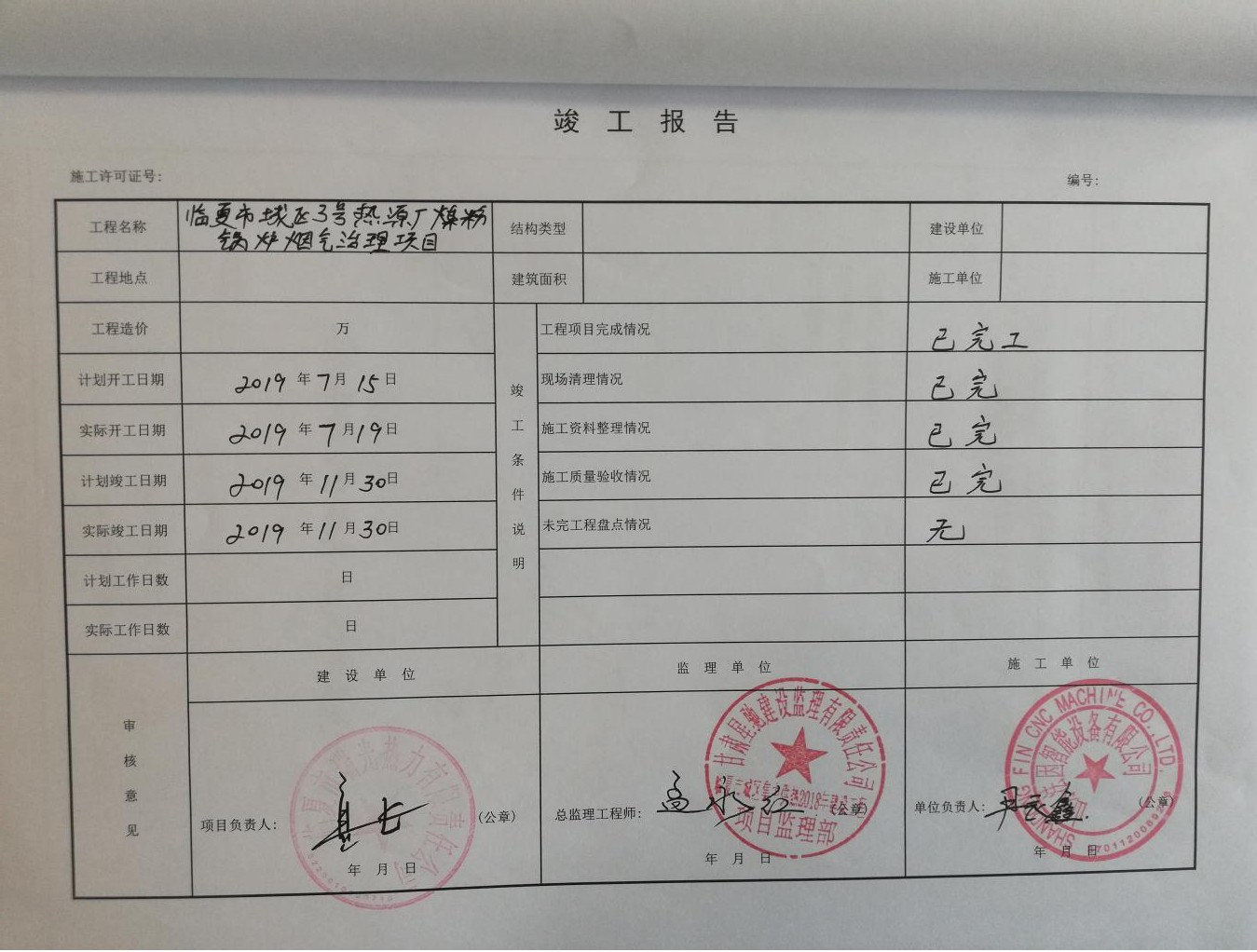

2019年11月30日,臨夏市瑞光熱力有限責任公司高飛經理、監理方孟永紅總監會同我項目部人員對臨夏市城區3号熱源廠煤粉鍋爐煙氣治理項目進行了竣工驗收,并簽署了竣工報告。臨夏市城區3号熱源廠煤粉鍋爐煙氣治理項目順利竣工驗收。
臨夏市城區3号熱源廠煤粉鍋爐煙氣治理項目于2019年7月17日簽訂合同,脫硫脫硝項目部随即派員進駐現場展開項目建設工作。曆經4個半月的艱苦奮鬥,克服現場場地狹小、施工難度大、工期緊、任務重等施工困難,圓滿的完成了項目建設任務。項目的實施收到業主單位的高度認可,對我公司的脫硫脫硝項目部的工作給予了高度評價!
臨夏市城區3号熱源廠煤粉鍋爐煙氣治理項目是脫硫脫硝項目部在甘肅省開拓的第一個環保項目,項目的圓滿竣工驗收爲繼續開拓甘肅省環保業務打下了良好的基礎,打響了進駐甘肅省環保市場的第一槍。臨夏市城區3号熱源廠煤粉鍋爐煙氣治理項目爲臨夏市瑞光熱力有限責任公司4台80t/h高效煤粉鍋爐煙氣脫硫、SCR脫硝、除塵器改造項目,SCR脫硝和除塵器改造爲脫硫脫硝項目部初次承攬此類項目,爲以後脫硫脫硝項目部承攬此類項目積累了豐富經驗,提升了市場競争力。接下來,脫硫脫硝項目部将繼續在張同光經理的帶領下銳意進取、開拓創新、紮實工作,大力開拓環保市場,爲公司創造更大的經濟效益,爲公司的平穩發展貢獻自己的力量!
脫硫脫硝項目部
張樸超
2019年11月30日
稿件來源:法因數控
